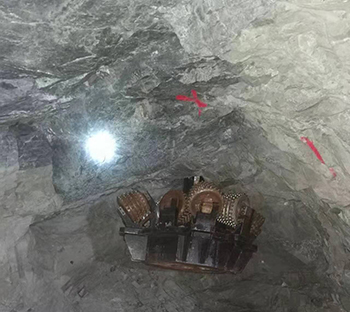

金矿自开采以来,溜煤眼施工一直使用手工反井法打溜煤眼。施工速度慢,经常出现工伤。为此,在90年代,采用LM-120型反井钻机打溜煤眼,施工速度由原来的0.8m/d提高到4.5m/d,是原来日进度的5倍多;用工由原来每天10人减少到每天4人,工效提高。自从使用了反井钻机,减少了工序和工人的劳动强度,改善了工作环境,为回采工作面
金矿自开采以来,溜煤眼施工一直使用手工反井法打溜煤眼。施工速度慢,经常出现工伤。为此,在90年代,采用LM-120型反井钻机打溜煤眼,施工速度由原来的0.8m/d提高到4.5m/d,是原来日进度的5倍多;用工由原来每天10人减少到每天4人,工效提高。自从使用了反井钻机,减少了工序和工人的劳动强度,改善了工作环境,为回采工作面出煤创造了有利的条件。
1地质概况
施工的溜煤眼均穿越9#,10",11#,12-",14'层,各层之间还夹着少量的中砂岩、粗砂岩和炭质页岩。10*,11*,12-1*层煤赋存较稳定,结构完整,致密坚硬(硬度系数∫=3~4.5),整体性强,煤的抗压强度在0.35MPa左右
3 施工步骤
3.1钻场的施工
钻场要符合稳装后的钻机要求。钻场高度达到3.5m,钻场顶、帮都要有可靠的支护,无空顶、无片帮。钻机基础稳固,轨道铺设水平,尾部固定并能承受40kN以上拉力。
3.2溜煤眼施工
3.2.1溜煤眼导孔的钻进(导孔ф244mm)导孔钻进时,必须使用稳定钻杆,开孔3~5m内,必须使用扶正器。若井深超过40m,开孔时必须使用开孔钻杆。
钻井过程中,若发现卡钻现象,应边旋转边把钻具提升一定高度,再慢慢往下扫孔,往复几次。
在下列情况下,必须采用低钻压:
(1)开孔3~5m内;
(2)当距下部巷道钻透差3m时;
(3)地层松软或遇过渡地层时。
导孔钻通后,须在钻孔下部巷道维护工作面,钻孔中心1.5m范围以外,凡缺少支护的地方要补齐。钻孔中心1.5m范围内,若有锚栓杆等金属物体必须事先处理掉,不平或宽度不够的地方要整
平,拓宽。拆卸导孔钻头,安装扩孔钻头。
3.2.2 扩孔钻井
扩孔时,钻孔下部应安装矸石装运设备,若采用人工装矸(包括清矸),施工人员必须在钻机停止运转情况下清矸(或装矸),清矸(装矸)结束后,立即通知上孔口司机开钻。在扩孔开始1.5m内和扩孔结束差3m钻透时,必须采用低钻压。
3.3溜煤眼刷大及上下收口首先要按照设计进行溜煤眼下口收口工作,再进行溜煤眼的刷大。
溜煤眼刷大,以溜煤眼中心线为中心,由上向下进行。采用打眼放炮方式一次成孔法施工。施工前,先在溜煤眼中心对应顶板上打8根树脂锚杆,固定用于起吊吊笼的封闭式回绳轮。施工前 3m范围内的刷大工作,必须采用人工佩带保险带7655型风钻打眼,3*矿用硝铵炸药与毫秒电雷管爆破。以后施工仅采用吊笼提升,风钻打眼,
3矿用硝铵炸药与毫秒电雷管爆破,刷大的矸石经1.2m的钻孔溜至下巷溜煤嘴装车。直径刷大到设计要求3m为止。刷溜煤眼上部 3m时,炮眼间距0.5m,眼深1.2m,每眼装药2卷。放炮时,一次只准拉6眼。严禁一次放炮,将上口眼壁岩石破坏。刷溜煤眼距上口3m以上时,打眼放炮根据炮眼布置图和爆破说明书施工。
